刷新工期纪录!浙江二建高效履约交付浙能嘉兴电厂四期9号机组

刷新工期纪录!浙江二建高效履约交付浙能嘉兴电厂四期9号机组
2025-06-24 11:04:45 来源:今日热点网

6月22日,由浙江二建电建分公司承建的浙能嘉兴电厂四期扩建项目9号机组,顺利通过 168 小时满负荷试运行。期间,各项性能、环保指标均达到或优于设计值,以优异表现通过“终极考验”正式投产。至此,浙能嘉电装机总规模升级至630万千瓦,继续稳坐华东地区首位。

浙能嘉兴电厂四期扩建项目是浙江省“十四五”重大建设项目、省能源“绿保稳”工程与扩大有效投资“千项万亿”工程。项目规划建设9号、10号两台机组,本次投产的9号机组位于平湖市乍浦镇,靠近杭州、嘉兴等负荷中心,是今年浙江投产的首台百万千瓦级超超临界二次再热燃煤发电机组。项目同步配套建设了除尘、脱硫、脱硝等超低排放环保设施,供电煤耗达到国内同类机组先进水平,单台机组预计年发电50亿千瓦时,相当于为200万户家庭提供一年的用电量。

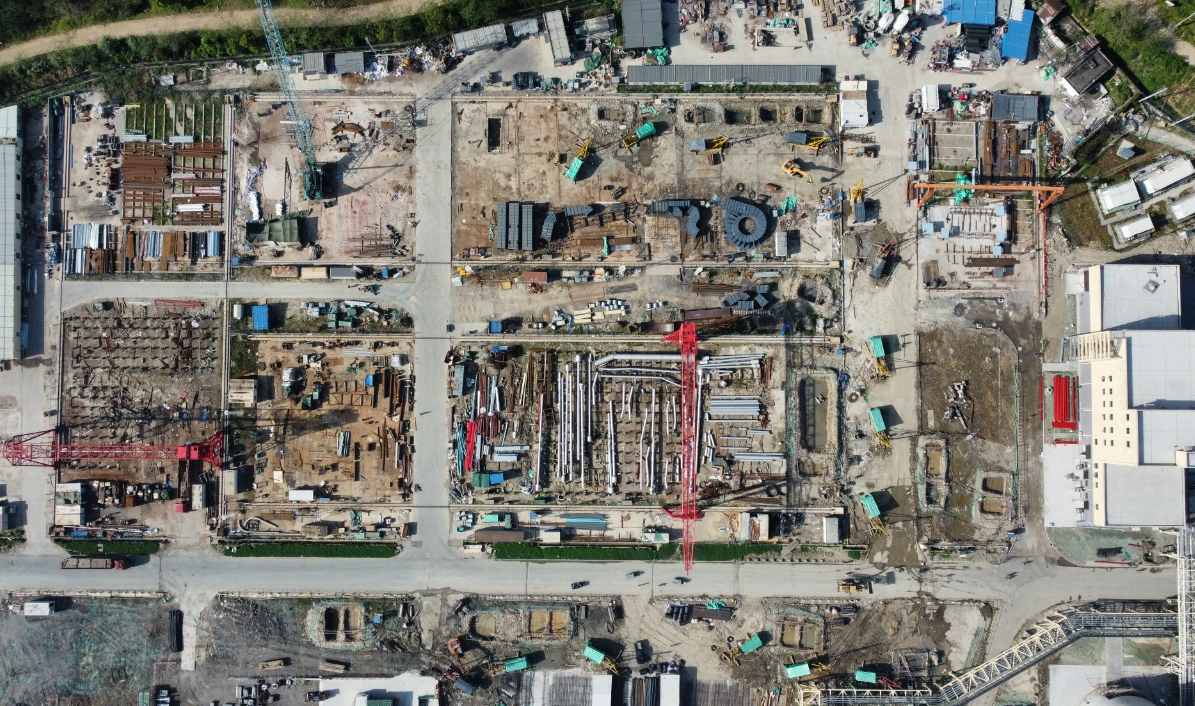

基坑施工高峰期,浙江二建项目部被不足常规场地50%的空间困住。项目部用BIM技术模拟三维空间,将边角空地改造成多层堆放架,提升空间利用率;建立材料“分批进场预约”机制,根据钢筋绑扎、模板支护等工序的实时进度,提前24小时与供应商确定钢筋、模板等材料进场时段。精细化空间布局规划与工序交叉作业管理双管齐下破解难题,地下结构施工进度较原计划提前7天。

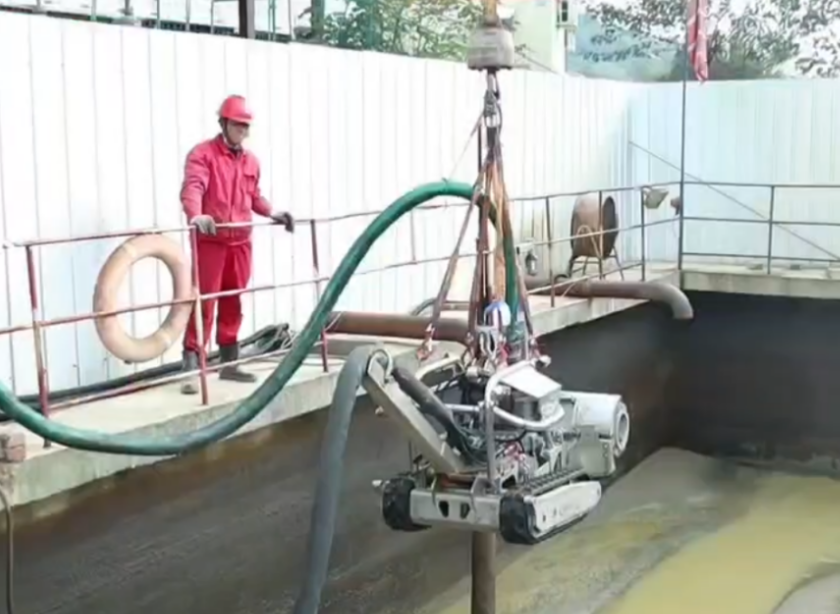

循环水箱涵是电厂取排水的重要组成部分,由于先前长期停运导致内部积累了大量淤泥、杂物等沉积物,在复杂地质条件与高地下水位的工况下,人工清淤作业举步维艰。项目部创新启用水下清淤机器人,以科技新装备破解深基坑抢险的棘手难题。项目副总工程师王国强连夜攻坚,在泥浆翻涌的作业面开展调试。在数米深的浑水中机器人如巨蟒翻卷,高压水枪“突突”击碎黏土层的瞬间,吸泥泵如吸尘器般将淤泥“鲸吞”入仓。该设备不仅具备灵活的机械结构和运动系统,还可通过定位和导航精准在狭窄弯曲的空间中自由移动。相较传统工艺,2天便可完成一周工作量,极大提高清淤效率,也确保了9号机组168小时满负荷试运行满足取水条件。

项目攻坚进程中,党建“红色引擎”深度融入建设全周期,实现工期再突破。浙江二建领导班子躬身践行“三同”工作法,与嘉电工人同吃同学同劳动,以蹲点调研方式打通服务“最后一公里”,多维度助力项目建设提质增效。全体建设者奋战一线,主厂房出零米、主厂房A排结顶、烟囱筒壁结顶等主要里程碑节点均提前完成。从主厂房第一方混凝土浇筑到9号机组并网发电,刷新了全国百万千瓦燃煤机组最短工期纪录。

自1992年起,浙江二建电建团队深度参与嘉兴电厂建设,先后承建了嘉电一、二、三、四期工程的主体建筑工程。穿越30年岁月阻隔,电建团队始终发扬铁军精神,以全过程精细化管理赋能项目优质高效履约,嘉电一期工程获“钱江杯”,二期获“鲁班奖”,三期获“国优金奖”,成为生动诠释“以现场促市场”的行业典范。(王马飞 邓建雄)

免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。

责任编辑:kj005

文章投诉热线:157 3889 8464  投诉邮箱:7983347 16@qq.com

关键词:

比5070 Ti要低20%左右?NVIDIA RTX 5070跑分成绩曝光

2025-02-27 09:44:12比5070 Ti要低20%左右?NVIDIA RTX 5070跑分成绩曝光

AMD 锐龙7 9700X 对决酷睿i7-14700K:畅玩电竞,新锐龙依旧锐不可挡!

2025-02-27 09:43:39AMD 锐龙7 9700X 对决酷睿i7-14700K:畅玩电竞,新锐龙依旧锐不可挡!

Intel® Amston Lake:边缘计算与网络通信的强劲引擎

2025-02-27 09:43:09Intel® Amston Lake:边缘计算与网络通信的强劲引擎

“我是被逼的” 黄仁勋表示:英伟达不能没有中国

2025-02-27 09:37:35“我是被逼的” 黄仁勋表示:英伟达不能没有中国

相关新闻
